Remplacement de 15m 36” compensateur inclus
Sur le site d'Arcelor-Mittal Gand ADF a renouvelé une pièce de 15m 36 ". Cela s'est produit dans un laps de temps de seulement 32 heures. Ce tube était situé à une hauteur de 16 mètres et s'étendait entre deux tuyaux de gaz.
La mission consistait en les tâches suivantes:
- Préfabrication du tube dans l’atelier à Gand
- Livraison du tube à l'entreprise pour la peinture
- Démonter le vieux tuyau
- Placer une coquille avec une bride
- Mise à l'échelle de la coquille
- Placer le tube avec compensateur
- Enlever les roulements
- Placement des supports de glissière en PTFE

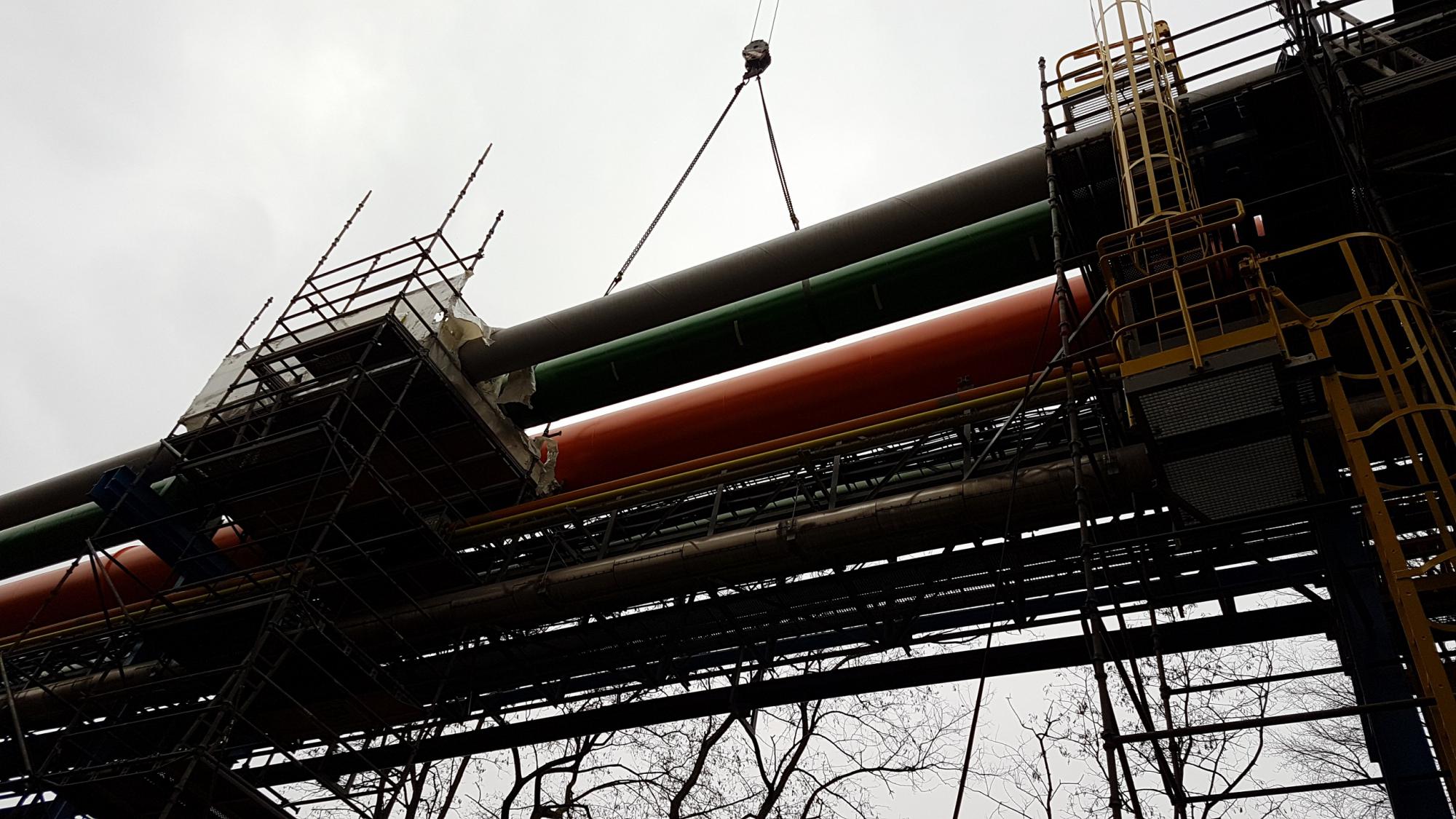

Le tuyau à enlever se trouvait entre deux conduites de gaz utilisées. Mammoet a fourni une grue de 70 tonnes pour les palans afin de pouvoir effectuer la tâche avec soin.
Nous avons utilisé OIL pour la peinture. Ils ont enduit intérieurement le tube en 5 heures et appliqué un système à quatre couches à l'extérieur selon les exigences du client.
Équipe de réalisation: 1 planificateur de travail, 1 chef d'équipe, 4 soudeurs, 2 tuyauteurs et 4 mécaniciens
